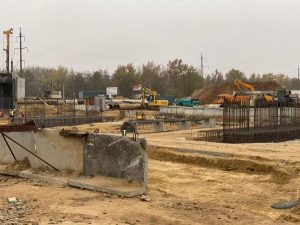

Сьогодні під головуванням очільника області Юрія Гусєва відбулася традиційна щотижнева робоча нарада з питань завершення будівництва першої черги мостопереходу ХБК-Таврійський.
Вже виконані роботи:
з асфальтування (перший шар 8 см) проспекту Адмірала Сенявіна (5,223 кв.м.);
з улаштування камери водовода;
по розробці ґрунту під фундаменти заїздів;
по шурфуванню труби газопроводу високого тиску для подальшого її перенесення;
влаштовано 10 буронабивних паль діаметром 1000 і 1200 мм, глибина 25 м, 27 м., та проведено їх випробування;
влаштовано 12 буронабивних паль опори № 7 діаметром 1200 мм, глибина – 21,75 м;
влаштовано 12 буронабивних паль опори № 8 діаметром 1200 мм, глибина – 21,75 м;
влаштовано 14 буронабивних паль опори № 9 діаметром 1200 мм, глибина – 21,75 м;
влаштовано 32 буронабивні палі опори № 11 діаметром 1200 мм, глибина – 21,75 м;
влаштовано 23 буронабивні палі опори № 10 діаметром 1200 мм, глибина – 21,75 м;
завершена щебенева підготовка під ростверки опор № 7, № 8, № 9, № 11;
завершено улаштування тимчасових під’їздів до ростверків опор № 7, 8 та 9;
встановлення металокаркасів ростверків опор № 7, № 8, № 9.
